Мэр Бердска Лапицкий назвал причину иска на ₽242 от МинЖКХ

berdsk.nso.ru

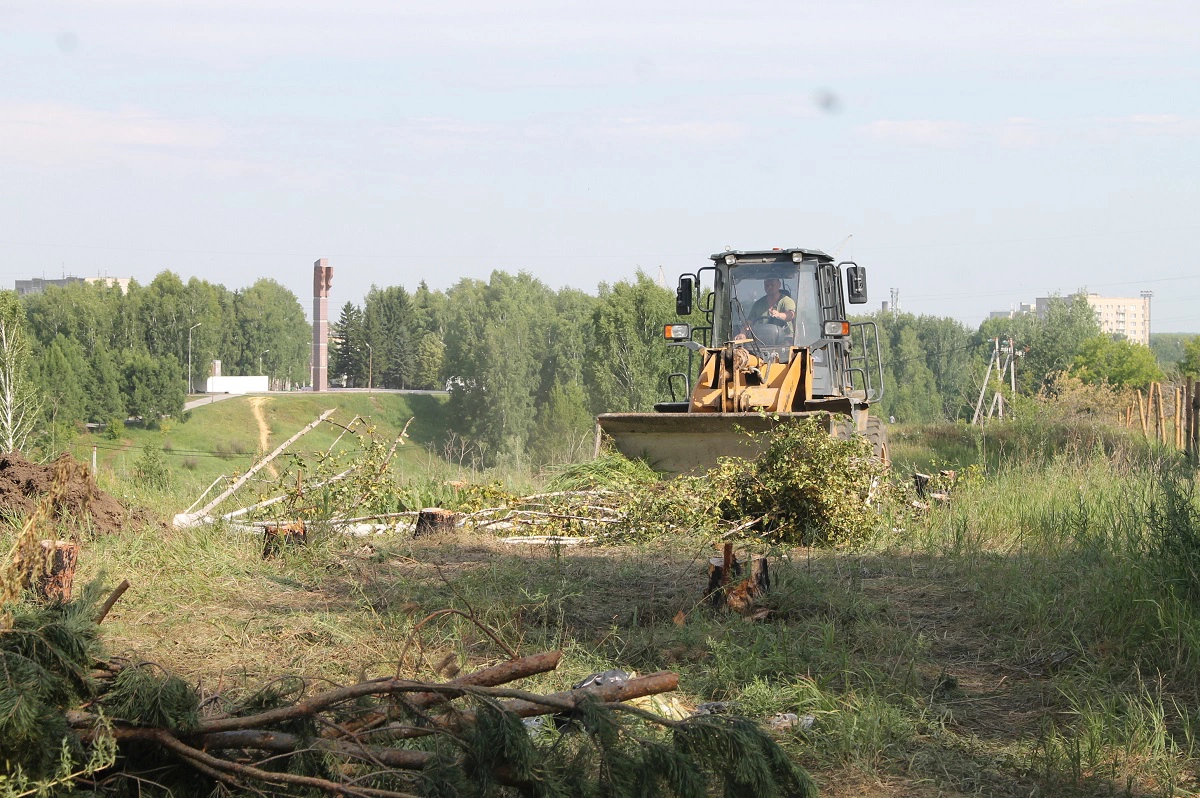

Подготовка площадки для строительства котельной «Восточная» (Фото: berdsk.nso.ru)

Входит в сюжеты
В этой статье

Администрация Бердска должна региональному министерству ЖКХ 242,4 млн руб. Причиной возникновения задолженности стала необходимость компенсировать областному бюджету сумму, которую МинЖКХ ранее вернуло Фонду развития территорий (ФРТ). Эти средства были заимствованы на строительство котельной «Восточная» и израсходованы МУП «Комбинат бытовых услуг» в качестве аванса подрядной организации «КапСтройГрупп». Об этом РБК Новосибирск сообщил глава администрации Бердска Семен Лапицкий.

«Обязательство по компенсации затрат, понесенных Министерством ЖКХ и энергетики Новосибирской области, возлагается на администрацию Бердска. За счет аванса из заемных средств ООО «КапСтройГрупп» выполнены строительно-монтажные работы, закуплены материалы и оборудование, часть аванса находится на лицевом счете подрядной организации, открытом в Управлении Федерального казначейства по г. Москве», — сообщил Лапицкий.

Судебный спор с подрядчиком

Он добавил, что в Арбитражном суде Новосибирской области рассматривается дело, связанное с расторжением в одностороннем порядке контракта на строительство котельной «Восточная» в июле 2024 года. В августе МУП «Комбинат бытовых услуг» обратилось с иском о передаче предприятию результатов выполненных работ и взыскании с «КапСтройГрупп» остатка неизрасходованного аванса в размере 653,8 млн руб. Позже размер исковых требований скорректировали до 340,5 млн руб.

«На текущий момент спрогнозировать сроки принятия решения по делу невозможно ввиду проведения судебной экспертизы», — сообщил глава администрации Бердска.

Ранее в пресс-службе МинЖКХ сообщили «РБК Новосибирск», что министерство взыскивает «сальдо взаимных обязательств сторон на дату расторжения соглашения между министерством и администрацией о строительстве объекта теплоснабжения».

По информации сервиса «Контур.Фокус», ООО «КапСтройГрупп» зарегистрировано в Москве, оно принадлежит Роману Айрапетяну, директором указан Евгений Коротков. Организация специализируется на строительстве жилых и нежилых зданий. На конец 2023 года выручка организации составила 158,8 млн руб., чистая прибыль — 8 млн руб.

Ход строительства и уголовное дело

В декабре 2023 года издание Infopro54 сообщило, что комиссия из представителей правительства Новосибирской области, региональной прокуратуры и прокуратуры Бердска пришла к выводу, что строительство котельной отстает от графика.

Котельная будет работать на газе и жидком топливе, отапливая 35% территории Бердска. ФРТ выдал на ее строительство администрации Бердска займ в размере 1,5 млрд руб., в том числе 365 млн руб. — софинансирование, заложенное в областном бюджете.

По информации издания НГС, в октябре 2025 года в Бердский городской суд следователи направили материалы уголовного дела о мошенничестве во время строительства котельной «Восточная». Имущество одного из фигурантов — москвича — стоимостью 89 млн руб. арестовано. Второго фигуранта объявили в международный розыск.
