СГК отчиталась о завершении первого этапа инвестпрограммы по теплосетям
Энергокомпания СГК завершила первый четырехлетний этап 10-летней инвестиционной программы по модернизации теплосетевого комплекса Новосибирска.
Суммарно за четыре года (2022-2025 г.) общий объем вложений составит 27,1 млрд руб., рассказал журналистам генеральный директор АО «СГК-Новосибирск» Дмитрий Перязев. Суммарно за три года энергетики заменили, построили и отремонтировали в Новосибирске 232 км теплосетей.
Реконструкция энергетического комплекса Новосибирска идет по двум программам. В рамках ценовой зоны СГК привлекла долгосрочные инвестиции, запущена десятилетняя инвестпрограмма (2023-2032 год) с объемом инвестиций в 19,2 млрд рублей (с НДС). Ее дополняют мероприятия по десятилетнему концессионному соглашению между мэрией и энергетиками, заключенному в 2023 году также на 10 лет. В рамках этого соглашения вложения в муниципальные теплосети и котельные составят 5,9 млрд руб. (с НДС).
Дополнительно к этим программам СГК проводит текущие плановые ремонты, строительство и реконструкции теплосетевого хозяйства, заложенные в ежегодные планы энергетиков.

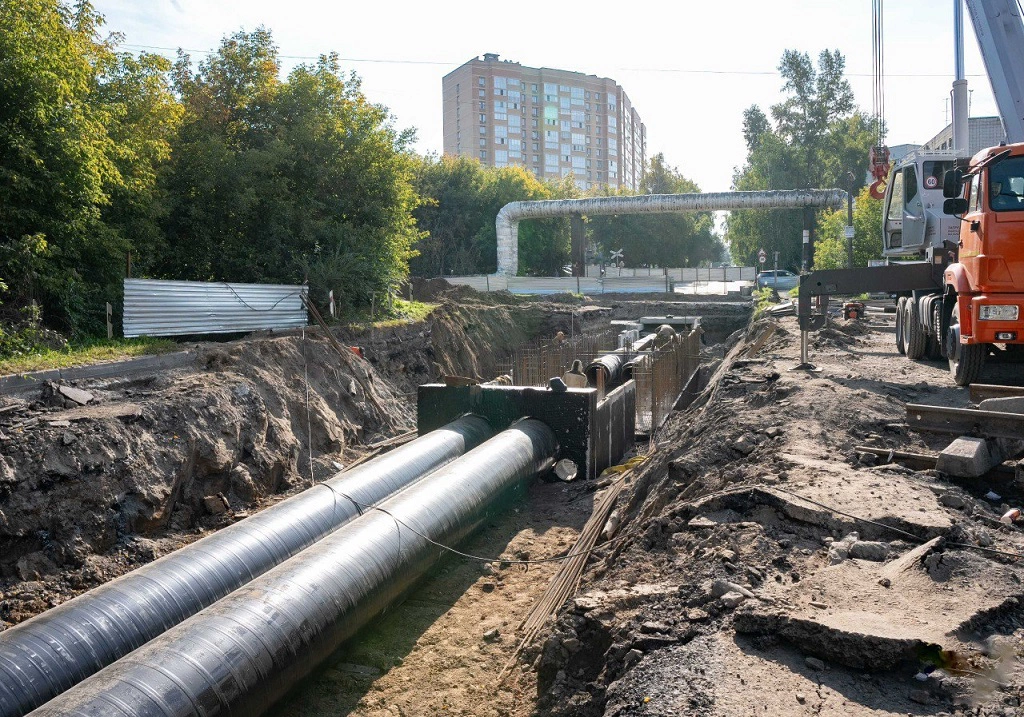

Модернизация затронула 278 центральных тепловых пунктов и четыре насосные станции. Наибольший прогресс достигнут в обновлении магистральных теплосетей — труб с большим количеством подключенных объектов.
Комплексную перекладку прошли более 63 км тепломагистралей. В результате протяженность ветхих магистральных тепловых сетей старше 25 лет в городе уменьшилась на 13%.
«Постепенно снижаем степень износа на трубопроводах старше 25 лет. Если в 2020 году доля таких теплосетей составляла 71,4%, то по итогам 2025 года этот показатель должен снизиться до 66,8%», — рассказал Дмитрий Перязев.
В текущем году в Новосибирске СГК меняет и модернизирует более 55 км теплосетей.
«Объем переложенных сетей в столице Сибири, на мой взгляд, является в настоящий момент максимально возможным, — отмечал ранее директор по тепловым сетям СГК Антон Баев. — Более активная замена коммуникаций может парализовать движение и жизнь в городе. В 2025 году основной акцент в Новосибирске сделан на увеличение диаметров перекладываемых трубопроводов для обеспечения надёжности крупных жилых районов и увеличение в среднем на 20% затрат на благоустройство»
В числе крупных объектов 2025 года — участок в 1.5 км на ул. Анодной, здесь заменили трубопровод 1968 года, от которого зависело теплоснабжение более сотни многоквартирных домов. На Красном проспекте провели замену 279 м тепломагистрали и полукилометрового участка теплосети на ул. Бийской в Ленинском районе.
Основными вызовами для энергетиков в СГК называют отсутствие в Сибири достаточного количества профильных подрядных организаций, способных на высоком уровне и в требуемые сроки выполнить работы по замене тепловых сетей.
Решение в компании видят в увеличении объёма перекладки тепловых сетей собственными силами — в этом году 18% работ В СГК выполнили своими силами. Также в числе проблем — отсутствие качественных машин на рынке автоспецтехники и рост стоимости строительных материалов для производства работ.
Точка роста — цифровизация
Обновление коммуникаций дополнила масштабная программа цифровизации теплоснабжающей инфраструктуры, особенно значимыми эти мероприятия называют для повышения надежности теплоснабжения левобережья.
Активное внедрение цифрового контроля в СГК начали в 2022 году — параллельно с инвестпрограммой по замене теплосетей.С 2021 года вложения в цифровизацию теплосетевого комплекса Новосибирска составили более 515 миллионов рублей.
Цифровизация уже позволила вдвое сократить время существования дефектов. За восемь месяцев этого года потери теплоносителя по сравнению с аналогичным периодом 2024 года снизились на 13%.
«Мы выстраиваем систему онлайн-контроля за работой оборудования, что помогает нам содержать имущество, которое находится в эксплуатации, должным образом, ускорять время реагирования на нештатные ситуации. Стремимся на основании показаний приборов учета выстроить модель, когда мы будем на всех этапах движения теплоносителя в автоматическом режиме видеть, где и в каком месте произошла утечка», — сказал Дмитрий Перязев.
В качестве приоритетов на ближайшие пять лет для СГК заявлены сохранение объемов перекладки и повышение эффективности использования оборудования за счет цифровизации. «По действующей программе основной объем средств уже вложен», — подчеркнул Дмитрий Перязев. Более 50% запланированных инвестиций по двум соглашениям — концессионному и программе долгосрочных инвестиций — энергетиками уже вложено.
РБК Новосибирск направил запрос в мэрию и СГК о планах на замену теплосетей и источниках финансирования модернизации.
